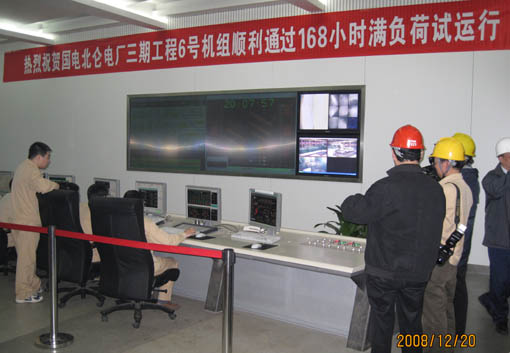

編者語:2008年12月20日20:26分,北侖電廠三期工程2X1000MW 6#機組圓滿通過168小時試運。
2008年12月20日20:26分,北侖電廠三期工程2X1000MW 6#機組圓滿通過168小時試運。這是國電智深公司承擔的第三台百萬千瓦超超臨界機組DCS係統工程服務項目。
北侖電廠三期工程6#機組分別於2008年4月完成電氣倒送電,2008年9月完成鍋爐酸洗,2008年11月6日完成鍋爐吹管,機組一次性衝轉成功並帶上初負荷。北侖電廠6#機組從2008年11月23日整套啟動,到2008年12月20日通過168小時試運,僅用了28天時間,創造了百萬千瓦機組從整套啟動到168通過時間最短的新記錄。整個工程在各級領導關心支持下,在所有參與人員共同努力下,戰勝了時間短、任務重等諸多不利因素,最後圓滿的完成168小時試運行,再次展現出國電智深公司在DCS係統工程能力方麵的雄厚實力。
